Archivi tag: farfalla zerynthia

ipotesi allargamento

aggiornamento sulle ipotesi di allargamento del cantiere

Riproponiamo un riassunto aggiornato sull’ipotesi di allargamento lato Giaglione del cantiere di Chiomonte
  1. Secondo il D.L. del 20 luglio 2018 , n. 95 «alla luce della tempistica dell’attuale iter autorizzativo e di appalto, l’area industriale TELT potrà prevedibilmente avviarsi a partire dalla seconda metà del 2020» (art 123);
  2. Andranno creati dei corridoi ecologici (cioè tagliate strisce di bosco) per permettere alla farfalla Zerynthia di migrare verso altre aree della Val Clarea;
  3. Essendo state censite altre popolazioni di Zerynthia nei pressi della Clarea, l’espansione del cantiere è possibile.
  4. la data di scadenza dell‘autorizzazione regionale per la posa della passerella sul Clarea, emessa il 15/10/2018 dovrebbe essere scaduta intorno al 28/10/2018 (12 mesi dal recepimento);
  5. A fine 2019 verrà finanziato dall’EU il 40% delle spese per i tunnel geognostici finora realizzati (finanziamento a consuntivo di soldi già spesi). Improbabile però che vengano realizzate altre opere per essere inserite nelle spese;
  6. gli espropri non sono cominciati, anzi non tutti i proprietari hanno ricevuto la richiesta di cessione bonaria, che li precede;
  7. ad oggi non sono segnalati movimenti di truppe o di cantiere
  8. per quanto riguarda gli operai, non si parla di assunzioni prima di due-tre mesi;
  9. l’allargamento deve avvalersi della passerella pronta al lato del Clarea, ma per posarla è obbligatoria la presenza di una enorme GRU fissa che al momento non è presente sul luogo;
  10. le massicciate dove deve poggiare la passerella vanno alzate e eseguite altre opere idrauliche sull’alveo Clarea;
Però da tenere in conto:

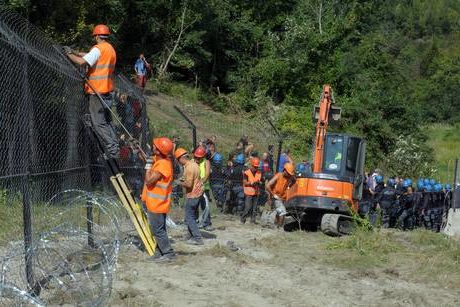

  1. non sarebbe la prima volta che anticipano il posizionamento di reti all’esproprio legale
  2. truppe ed operai si possono muovere all’ultimo e con discrezione
  3. l’allargamento è affidato a un consorzio di imprese capeggiato da F2 che lo possono realizzare con i propri operai
  4. Visti i tempi di taglio alberi e di riproduzione della Zerynthia, per primavera queste opere dovrebbero essere terminate

Per quanto noto al momento ogni ipotesi di allargamento dovrebbe, il condizionale è sempre d’obbligo, rimandarsi a dopo la fine dell’anno 2019.
